欧美性福利丨亚洲国产精品嫩草影院永久丨成人av一区丨97久久久丨jizzjizzjizzjizz亚洲丨嫩草院一区二区乱码丨97人妻中文字幕总站丨欧美激情首页丨毛片福利视频丨亚洲天堂社区丨亚洲国产精品特色大片观看完整版丨91国产一区丨jzzijzzij日本成熟少丨一个人看的www视频在线播放丨中国一级黄色影片丨男人添女人高潮免费网站打开网站丨亚洲欧美日本一区二区三区丨一区二区亚洲精品国产精华液丨乱人伦视频中文字幕丨欧美精品久久96人妻无码

首頁   |   新聞中心   |   公司新聞
青田抽蓄上庫排導洞首次爆破作業順利完成
發布日期:2025-06-09    瀏覽數:257

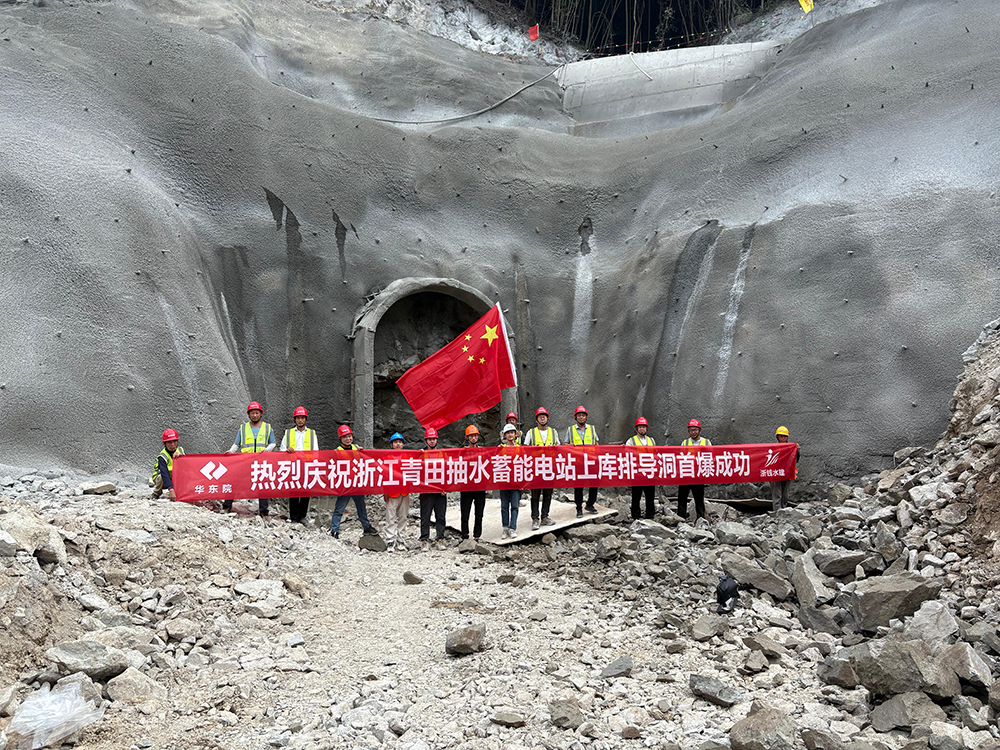

  6月7日,上庫排導洞首次爆破作業圓滿完成,標志著上水庫導流洞過水目標正式進入實質性開挖階段,為后續庫岸結構施工及整個上庫主體工程的快速推進奠定了堅實基礎。

  青田抽蓄上庫排導洞為城門洞型,進口高程為510.0m,隧洞全長562.22m,開挖斷面尺寸5.0米x6.55米(寬x高),設計標準采用全年10年一遇洪水標準,平均坡度6.23%。
  排導洞施工面臨諸多挑戰:如地理位置關鍵、施工環境復雜、技術難度突出等。隧洞上方為上庫右壩肩高邊坡關鍵臨時道路,作業區域巖體破碎、裂隙發育,局部存在滲水帶,這些因素都對洞室穩定性和開挖安全構成嚴峻考驗。特別是洞口段覆蓋層較薄,周邊設施密集,對爆破震動控制和設施保護提出了極高要求。針對這些難題,青田抽蓄組織各參建單位多次召開現場協調會,根據實際情況動態調整支護方案,在確保臨時道路通行安全的同時,全力保障周邊設施安全。
  經過精心準備和周密部署,上庫排導洞首次爆破作業實現了安全、精準、高效的施工目標,爆破效果完全符合預期,周邊設施未受任何影響。
  下一步,青田抽蓄將進一步細化施工方案,明確施工節點,在安全、質量可控前提下爭取早日實現上庫排導洞貫通,助力青田抽蓄電站項目主體結構施工。
